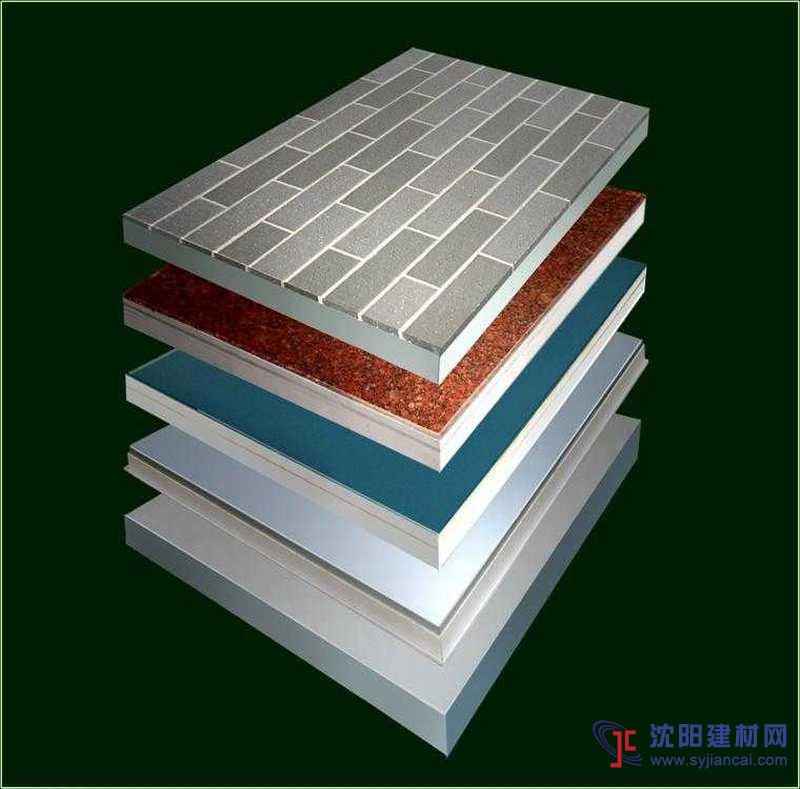

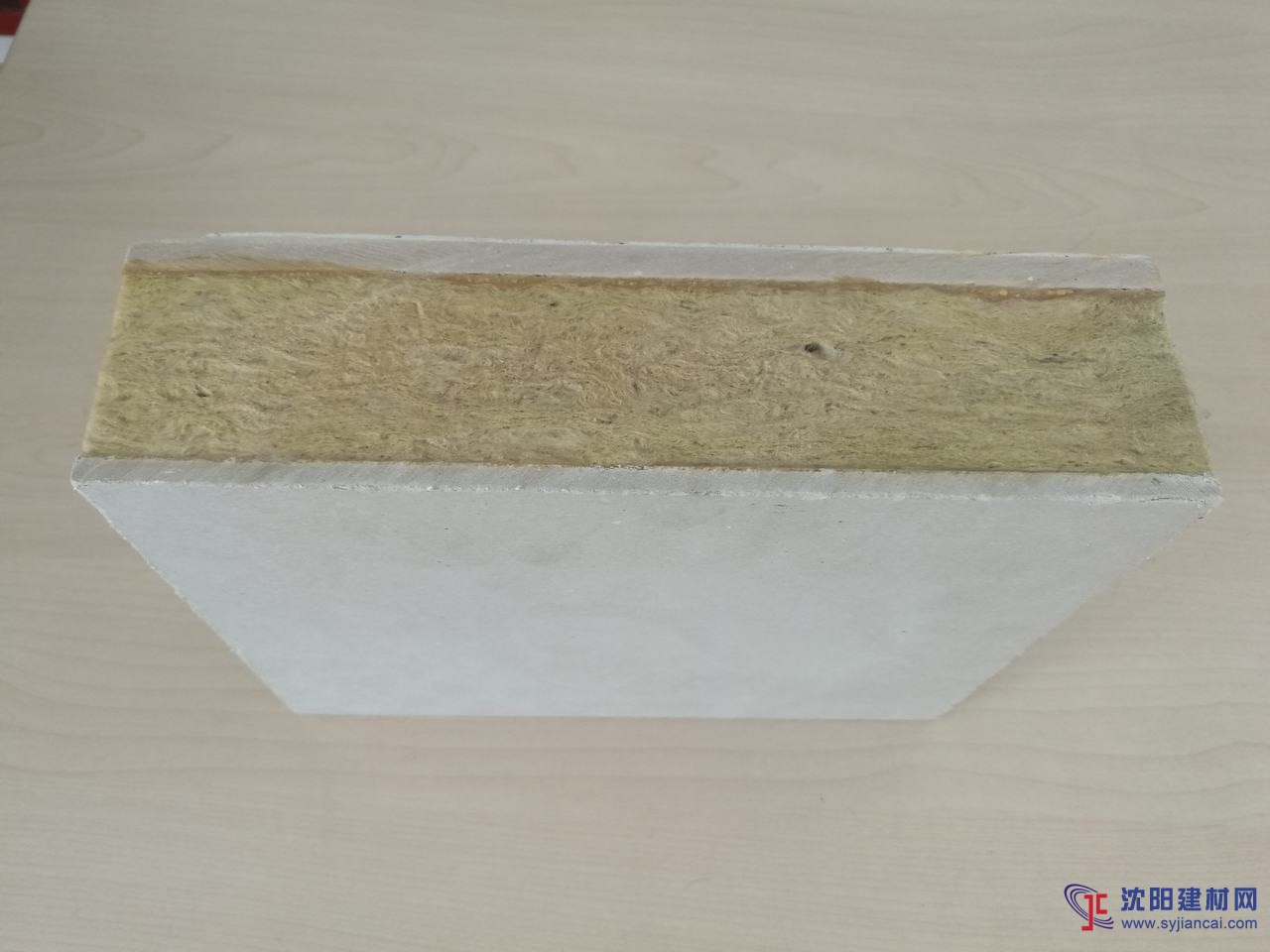

保温装饰一体板施工工艺流程
①基层墙体,②粘结砂浆,③I型保温装饰板,④锚固件,⑤聚乙烯泡沫条,⑥密封胶
基层检查————基层墙体空鼓、脱落及找平处理————弹基准线和分割————清理墙体灰尘及调配贴板粘结砂浆————粘贴保温装饰板用锚固件将保温装饰板锚固于墙面————用泡沫条填缝————板缝隙清理——贴美纹纸胶带一——灌注耐候胶————撕去美纹纸和表面保护膜————清洁面板
施工时应合理安排整个工程的施工程序,避免后续工程对保温装饰板造成损坏或污染。
保温装饰板施工前应做出样板,经设计、监理等单位确认后,方可施工。
1、检查处理基层
检查原有外墙面砖的情况,不开裂(如开裂用硬质填补料填充结实)、不掉粉、不起砂、不空鼓(如空鼓应敲除)、无剥离、无石灰爆裂点和无附着力不良的旧涂层等。
2、放基准线
在施工墙面上根据设计图把纵向和横向的基准线用墨线弹在墙体上。
※质量要求:达到设计图要求。
※检测方法:用卷尺测量。
3、粘贴锚固成品板
a:调配专用粘结砂浆
按规定比例,将专用粉末状粘结剂加入适当的清水,用电动搅拌器调配均匀即可。
※检测方法:用目测法。

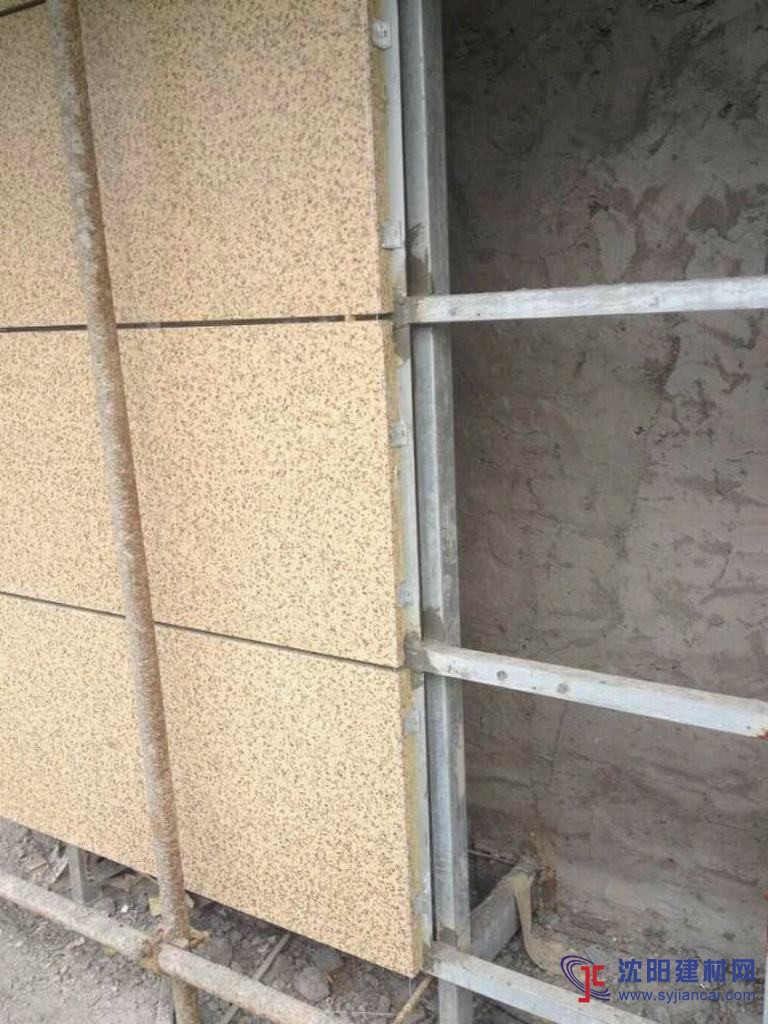

a)粘贴保温装饰板
首先把调配均匀的粘结砂浆用泥掌点涂在保温装饰板的背面。每个涂点的直径>150mm,每平方米不得少于8个涂点。用手将板推压至墙面上,然后将吸盘吸附在板的表面,用吸盘调整保温装饰板的位置,使板面保持平整,对齐分格缝。板与板之间留缝15mm,以便调整安装误差。装饰板安装时,左右、上下的偏差不应大于1.5mm。
※质量要求:
1)整体平面的平整度<3mm/2米直尺,板缝高低差<1mm。
2)保证每平方米以内的粘结点不得少于8个,每个涂点直径不得小于150mm,粘贴的面积不得小于板面的60%。每平方砂浆用量6.5㎏。
3)位置要求横平竖直,排列整齐。
※检测方法:
1)用直尺靠在已粘结好的板面上,再用赛尺测量间隙的大小。
2)用目测法。

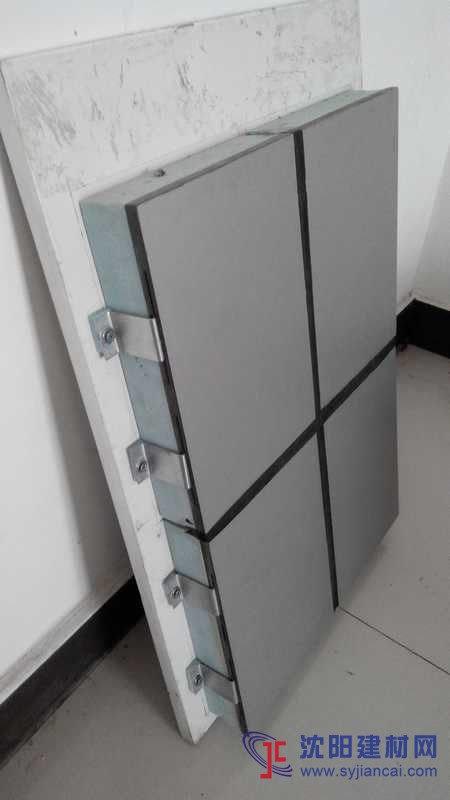

b)安装扣件
保温装饰板粘贴好,位置确定后要安装机械紧固件,用自攻螺丝固定在基层上。锚固件应先从直边中部按300~500mm间距安装,每平方米6--8个,必要时再外加外压件调整板缝的高低差。安装内锚固件、外锚固件都不能用力过大,以免造成板面的损坏。应根据板面的平整度来调节力的大小。
※质量要求: 锚固件安装齐全,压力适度。
※检测方法:用目测法。
4、嵌入填缝条(聚乙烯泡沫条)
根据板间间隙的大小,选择合适的嵌缝条,填实板间间隙要求嵌缝条与板面深度为3~5mm为宜。
5、弹分格线,贴美纹纸
用专业清洁剂将贴美纹纸板面清洁干净,根据分格宽度的要求弹出分格线再沿贴线贴上美纹纸。
6、打耐候胶
先用封胶枪在分格缝内均匀适量的打上耐候胶,再用平刮刀刮平密封胶,要求密封胶在板上的厚度为0.5~1mm,施胶完毕后将美纹纸拉掉即可。
※质量要求:无痕迹,无污垢。
※检测方法:用目测法。
7、板面清洁
先清洁保温装饰板边缘上的涂灰、污垢、再撕去保护膜,再用干净毛巾将粘胶遗留物清除干净。
※质量要求:无污痕,无污垢。
※检测方法:用目测法。
订购说明:本公司不备现货,所有货物均需订购生产,生产周期为7-10天。
